На Бийской ТЭЦ продолжается подготовка к отопительному сезону
К 1 сентября энергетики с привлечением специализированных подрядных организаций завершили ремонт 9 единиц основного оборудования.
Ремонтная и инвестиционная программы СГК-Алтай на Бийской ТЭЦ рассчитаны на весь календарный год. Благодаря резерву рабочих мощностей часть оборудования можно выводить в ремонт даже в отопительный период.
Плановые ремонтно-профилактические работы полностью завершены на котлоагрегатах № 7, 10, 11, 12, 13, 15 и 16.

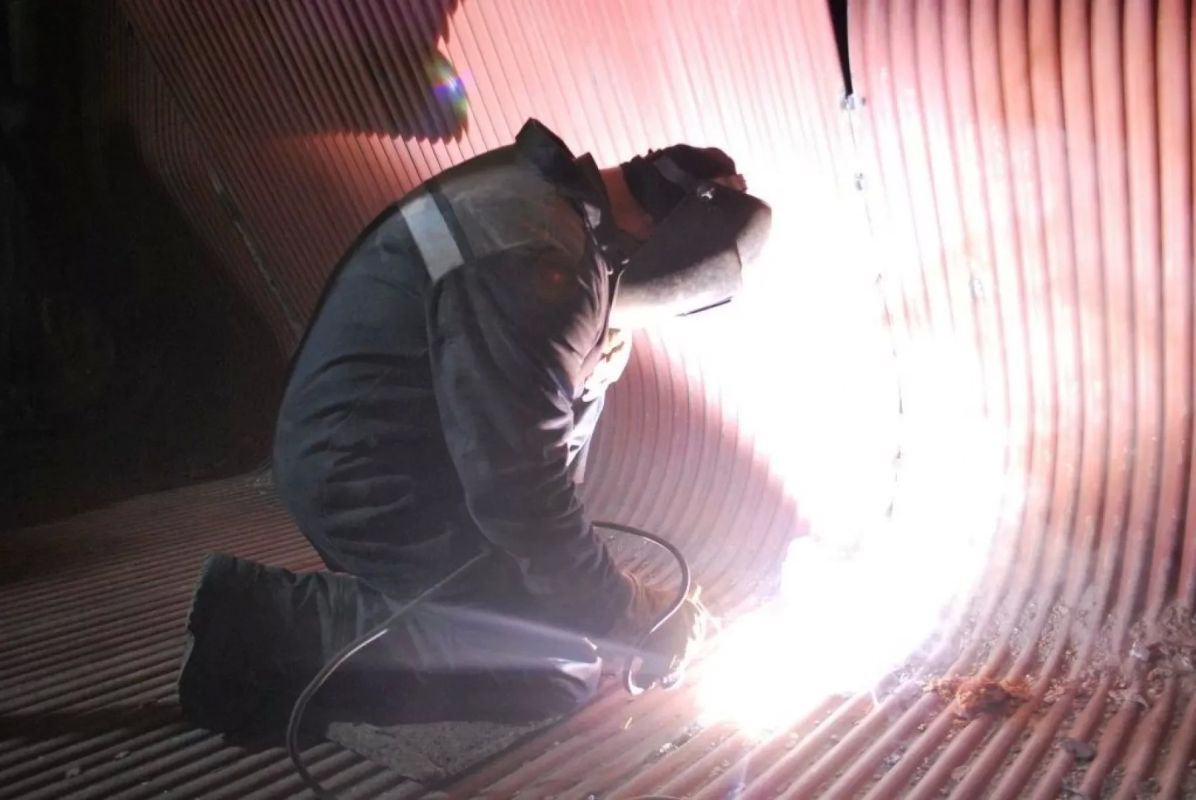

Сейчас на котле № 14 меняют поверхности нагрева. Специалисты обновляют 32 тонны блоков фронтового экрана топки и 28 тонн блоков радиационного пароперегревателя.
С марта по август 2026 года весь запланированный комплекс ремонтных работ выполнили на турбоагрегатах № 1, 3, 5 и 7.
Осенью на станции планируют провести типовой текущий ремонт турбогенератора № 5, а также начать капитальный ремонт турбогенераторов № 4 и № 8.
В межотопительный период специалисты провели работы на дымовой трубе № 4 - самом высоком сооружении Бийской ТЭЦ.
Фото: СГК
