На Бийской ТЭЦ завершают капитальный ремонт котла № 11
Отопительной сезон 2025 - 2026 гг. набирает обороты, а на Бийской ТЭЦ продолжаются ремонтные работы. Это обусловлено тем, что станция располагает запасом мощности, достаточным для реализации ремонтной программы на протяжении всего календарного года.
Так, в октябре, помимо реконструкции турбины № 6 Бийской ТЭЦ в рамках проекта ДПМ-2, которая подходит к завершению, бийские энергетики вывели в капитальный ремонт котлоагрегат № 11 производительностью 210 тонн пара в час.

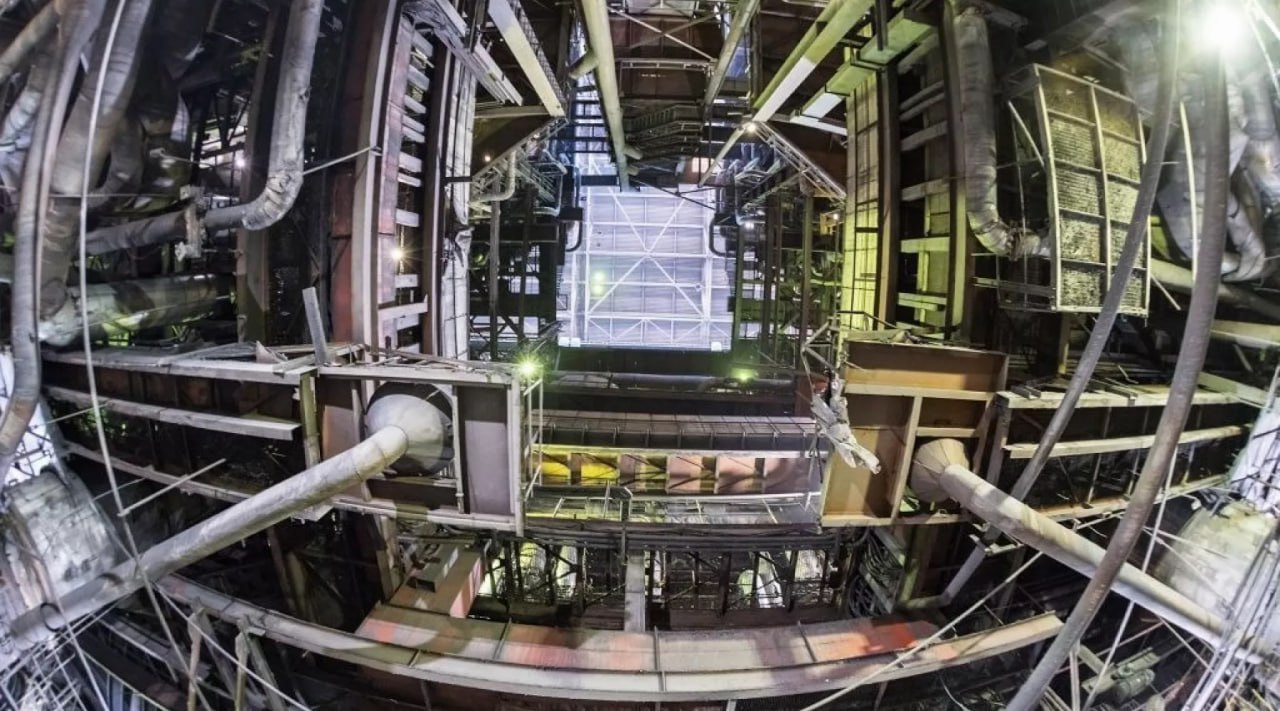

За 2 последних месяца подрядная организация заменила на котле 24 тонны экранных труб - элементов, расположенных вдоль стенок топочной камеры парового котла. Это нужно для обеспечения надёжной эксплуатации котлоагрегата, а также для поддержания его проектного КПД. Трубы образуют «экран» - поверхность нагрева, которая принимает на себя основную часть теплового излучения от сгораемого топлива.
Кроме того, сейчас на котле № 11 проводится экспертиза промышленной безопасности, определяющая состояние металлических поверхностей элементов оборудования. По её итогам специалисты определят список первоочерёдных технических мероприятий, которые необходимы для проведения дальнейших ремонтных и профилактических работ.
Фото: sibgenco.online
