В Рубцовске тепло появилось во всех социальных объектах, многоквартирных и частных домах.
На развёртывание системы отопления Сибирской генерирующей компании потребовалось 11 дней, вместо планируемых 14.
Две недели – норма для системы теплоснабжения такого масштаба, как в Рубцовске.
В ресурсоснабжающей организации подчеркнули: аварий не было, это ежегодная работа. В прошлом году, кстати, выявили 85 повреждений, в этом же – 65. Такого сокращения «слабых мест» удалось достичь во многом благодаря масштабным ремонтам, которые рубцовское подразделение СГК ежегодно ведёт в межотопительный период. В ходе гидравлических испытаний, сообщили в компании, устранили свыше 90 дефектов.

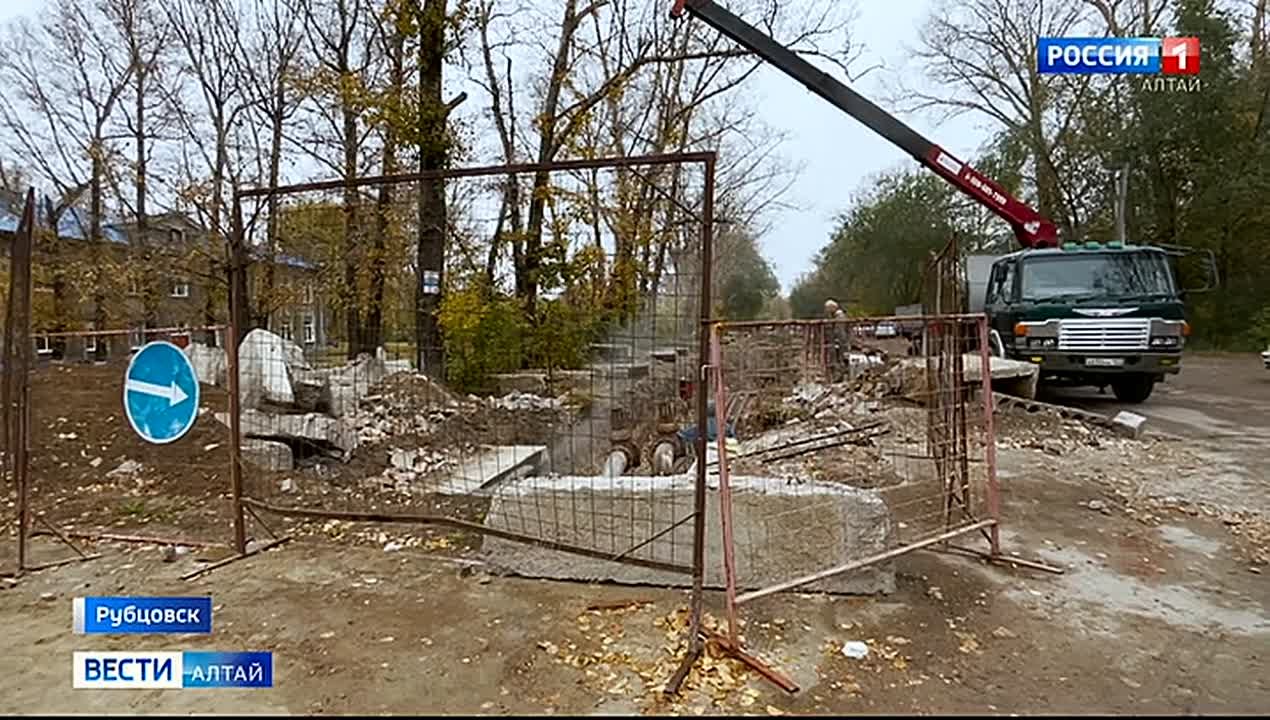

В обновление и техническое перевооружение тепловых сетей в этом году вложено более 460 млн руб. – это почти в 2,5 раза больше, чем годом ранее. А чтобы повысить надёжность коммуникаций, рубцовское подразделение СГК привлекает современную технику.
