В Барнауле с 28 июля начнется четвертый этап гидравлических испытаний теплосетей
Об этом говорили на совещании по подготовке городского хозяйства к отопительному периоду 2025/2026 годов, которое состоялось в администрации города Барнаула. Его провел председатель комитета по энергоресурсам и газификации города Барнаула Андрей Крюков. В совещании приняли участие руководители профильных комитетов, представители администраций районов города, Министерства здравоохранения Алтайского края, ООО «Сибирская теплосбытовая компания», «Барнаульская теплосетевая компания» АО «СГК-Алтай».
Об итогах третьего этапа гидравлических испытаний тепловых сетей и устранении повреждений, влияющих на подачу горячего водоснабжения, проинформировал главный инженер филиала «Барнаульская теплосетевая компания» АО «СГК-Алтай» Сергей Климов.
Так, завершился третий этап гидравлических испытаний по контуру тепломагистралей М-21, М-25 и М-33, который проходил в период с 7 по 21 июля (с 7 по 15 июля – испытания, с 16 по 21 июля – ремонтные работы).
Как проинформировал Сергей Климов, в ходе гидравлических испытаний третьего этапа выявлено 159 повреждений. Всего выявлено 541 повреждение в ходе трех этапов гидравлических испытаний, из них устранено 408, в работе остаются 133 повреждения, которые планируется полностью устранить до 10 сентября.

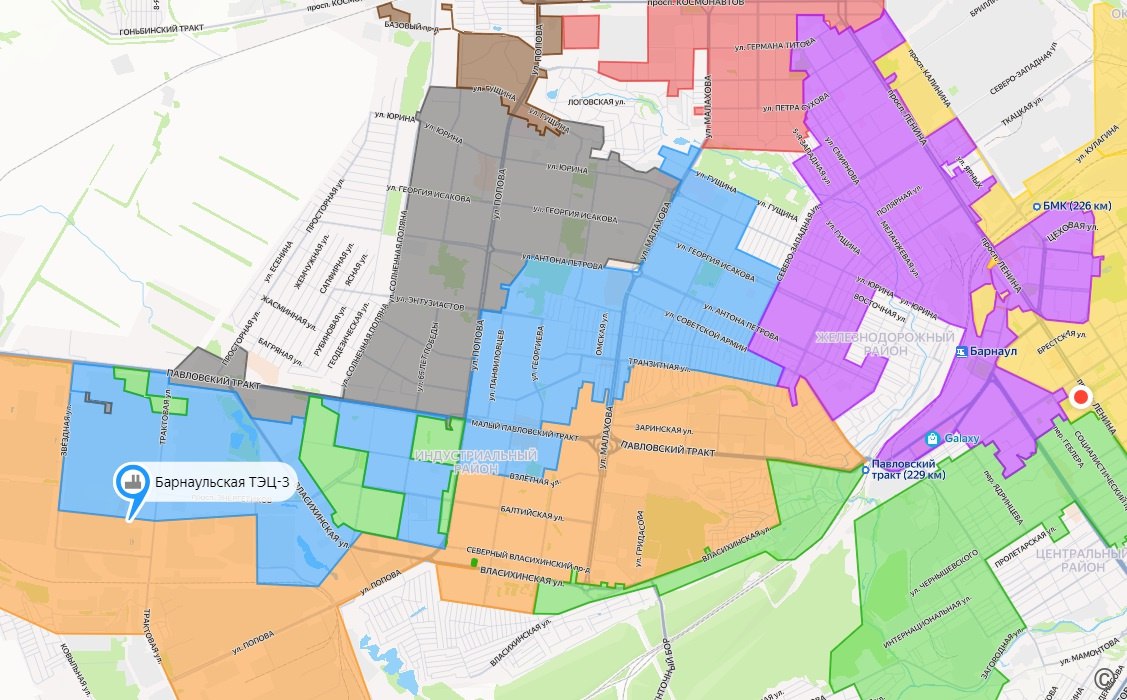

Четвертый этап гидравлических испытаний по контуру тепломагистралей М-22 и М-31 по графику планируется с 28 июля по 11 августа (с 28 июля по 5 августа – испытания, с 6 по 11 августа – ремонтные работы). Под отключение попадут часть потребителей Ленинского, Железнодорожного и Индустриального районов города.
