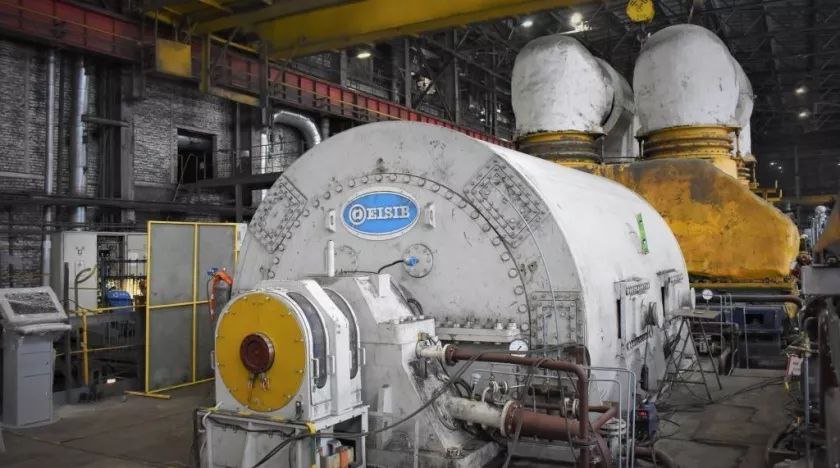

На Бийской ТЭЦ успешно завершились комплексные испытания модернизированной турбины № 6
В ходе испытаний специалисты проверили работу всех систем, включая генератор, систему возбуждения и автоматизированные управляющие системы турбины.
Техническое обновление турбины выполнено в рамках федерального проекта ДПМ-2, государственной программой по поставке мощности.
Комплексные испытания состояли из следующих этапов:
Апробирование работы ТГ-6 с максимально возможной мощностью в течение 72 часов подряд.
Работа на нижнем пределе регулировочного диапазона активной мощности не менее 8 часов подряд.
Определение скорости изменения нагрузки не менее 4-х раз в пределах регулировочного диапазона с максимальной скоростью.
Работа с максимально возможной мощностью полным составом генерирующего оборудования всей станции в течение 8 часов подряд.
По итогам комплексных испытаний мощность турбины № 6 была зафиксирована на уровне 111,5 МВт. Это подтверждает успешность всех технических мероприятий по модернизации ТГ-6 на Бийской ТЭЦ, выполненных в рамках федерального проекта.
Фото: СГК г. Бийска














![«Основной смысл, который мы каждый раз транслируем на встречах [в рамках Месячника] - это то, что каждый независимо от того кем является, где находится, живет и какую деятельность ведет, влияет на развитие своей страны и...](https://news-barnaul.ru/img/20260210/767e2bb22693de764a2293e721c40a69_290x290.jpg)
